عن الجدول الزمني

6 مشاهدةآخر تحديث 18‏/9‏/2026قراءة 1 دقيقة

يُدخل الجدول الزمني البرنامجَ إلى المشروع، ليراه فريق الموقع دون فتح برامج التخطيط، وليُقاس التقدّم مقابل خط أساس.

يشمل هذا الموضوع:

استيراد برنامج زمني

يُستورَد البرنامج ولا يُكتَب:

  • CSV — جدول بيانات مصدَّر من أي أداة تخطيط.
  • Microsoft Project XML (MSPDI) — مصدَّر من Project مباشرة.

يقرأ المستورِد اسم النشاط والتواريخ والمدة ونسبة الإنجاز ومستوى التسلسل، ويعيد بناء هيكل تجزئة العمل من الإزاحة، فتبقى الأنشطة التجميعية تجميعية.

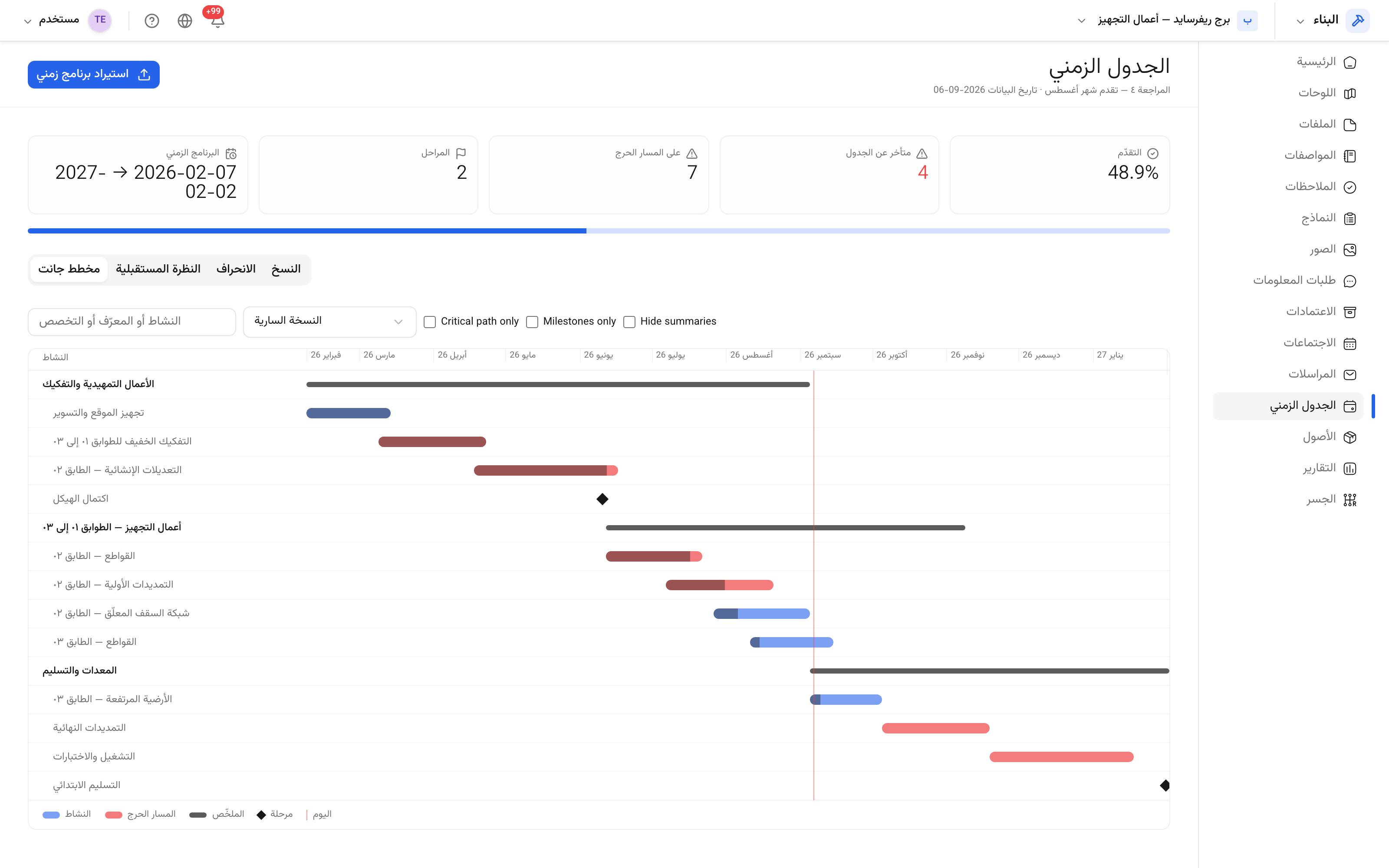

الجدول الزمني البرنامج الزمني بعد استيراده.

ملاحظة: صيغة XER الخاصة بـ P6 غير مقروءة. وكل أدوات التخطيط تصدّر إحدى الصيغتين أعلاه، فالتصدير مرة واحدة هو الطريق الأقصر.

العروض

  • جانت — البرنامج على خط زمني.
  • النظرة المستقبلية لثلاثة أسابيع — ما سيبدأ وما سينتهي قريبًا، وهو العرض الذي يستخدمه اجتماع الموقع فعلًا.

الانحراف عن خط الأساس

يُحفظ كل استيراد بوصفه نسخة. وتعيين إحداها خط أساس يتيح للأداة عرض الانحراف: أي الأنشطة تحرّكت، وبكم يوم، وفي أي اتجاه. وتُستبعَد الصفوف التجميعية من المجاميع، حتى لا يُحتسب الأصل وأبناؤه معًا.
