تخطّي إلى المحتوى الرئيسي

قراءة مخطط جانت

2 مشاهدةآخر تحديث 18‏/9‏/2026قراءة 1 دقيقة

يرسم المخطط الإصدار الساري: تجزئة العمل على الجانب، والزمن في الأعلى، وكل نشاط شريطاً.

يشمل هذا الموضوع:

الأشرطة

البرنامج الزمني كمخطط جانت الأنشطة على الجانب، والزمن في الأعلى، والإنجاز مبيّن على الشريط.

يمتد كل شريط من بداية النشاط إلى نهايته، وتظهر عليه النسبة المنجزة. وتجمع صفوف الملخّص أبناءها، فطيّ الشجرة يعطيك شكل المشروع في اثني عشر سطراً.

الملخّصات والمعالم والمسار الحرج

الموسومالمعنى
ملخّصصف أب يضمّ أنشطة أخرى؛ وتواريخه مشتقّة منها
معلمنقطة زمنية بلا مدة — «اكتمال الهيكل»
حرجطفو صفري أو سالب: تأخيره يؤخّر تاريخ الانتهاء

الأنشطة الحرجة هي ما يُقرأ أولاً. فالنشاط المتأخر الذي يملك ثلاثة أسابيع طفو ملاحظة؛ أما الحرج المتأخر فاجتماع.

الأسابيع القادمة

يجيب هذا التبويب عن السؤال الذي يطرحه اجتماع الموقع فعلاً: ما الذي يبدأ وينتهي في الأسابيع المقبلة؟ حدِّد عدد الأسابيع فتُعرض الأنشطة الواقعة في تلك النافذة.

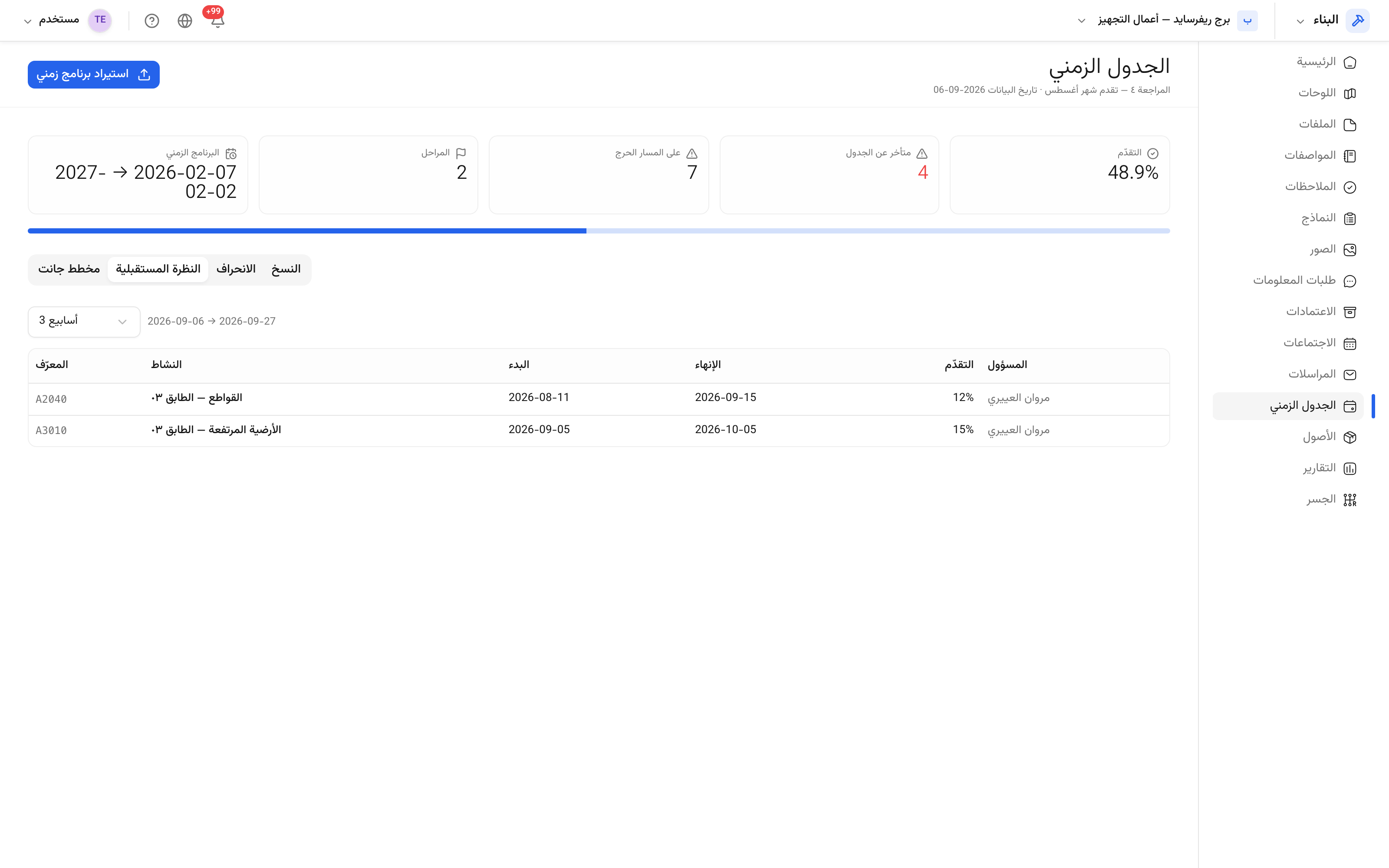

الأسابيع القادمة الأسابيع المقبلة من البرنامج، كقائمة بدل مخطط.

استخدم البحث والمرشّحات لحصرها في منطقة واحدة أو مهنة واحدة قبل اجتماع مع مقاول من الباطن.

اقرأ أيضاً

هل كانت هذه المقالة مفيدة؟

أخبرنا كيف يمكننا تحسين وثائقنا.
