يُنتَج البرنامج الزمني في برنامج تخطيط ويُستورد هنا كإصدار. والاستيراد مرة أخرى لا يستبدل ما كان — بل ينشئ إصداراً جديداً، فيبقى سؤال «ما الذي تغيّر منذ الإصدار السابق؟» قابلاً للإجابة.
يشمل هذا الموضوع:
استيراد برنامج
- افتح الجدول الزمني واضغط استيراد.
- اختر الملف — CSV أو XML من مايكروسوفت بروجكت.
- سمِّ الإصدار باسم ما يمثّله: «المراجعة ٤ — تقدم شهر أغسطس».
- حدّد تاريخ الحالة — التاريخ الذي حُدِّث البرنامج حتى عنده. وهو ليس تاريخ الاستيراد، وعليه يُقاس الانحراف.
- احفظ. ويذكر الاستيراد كم نشاطاً قرأ.

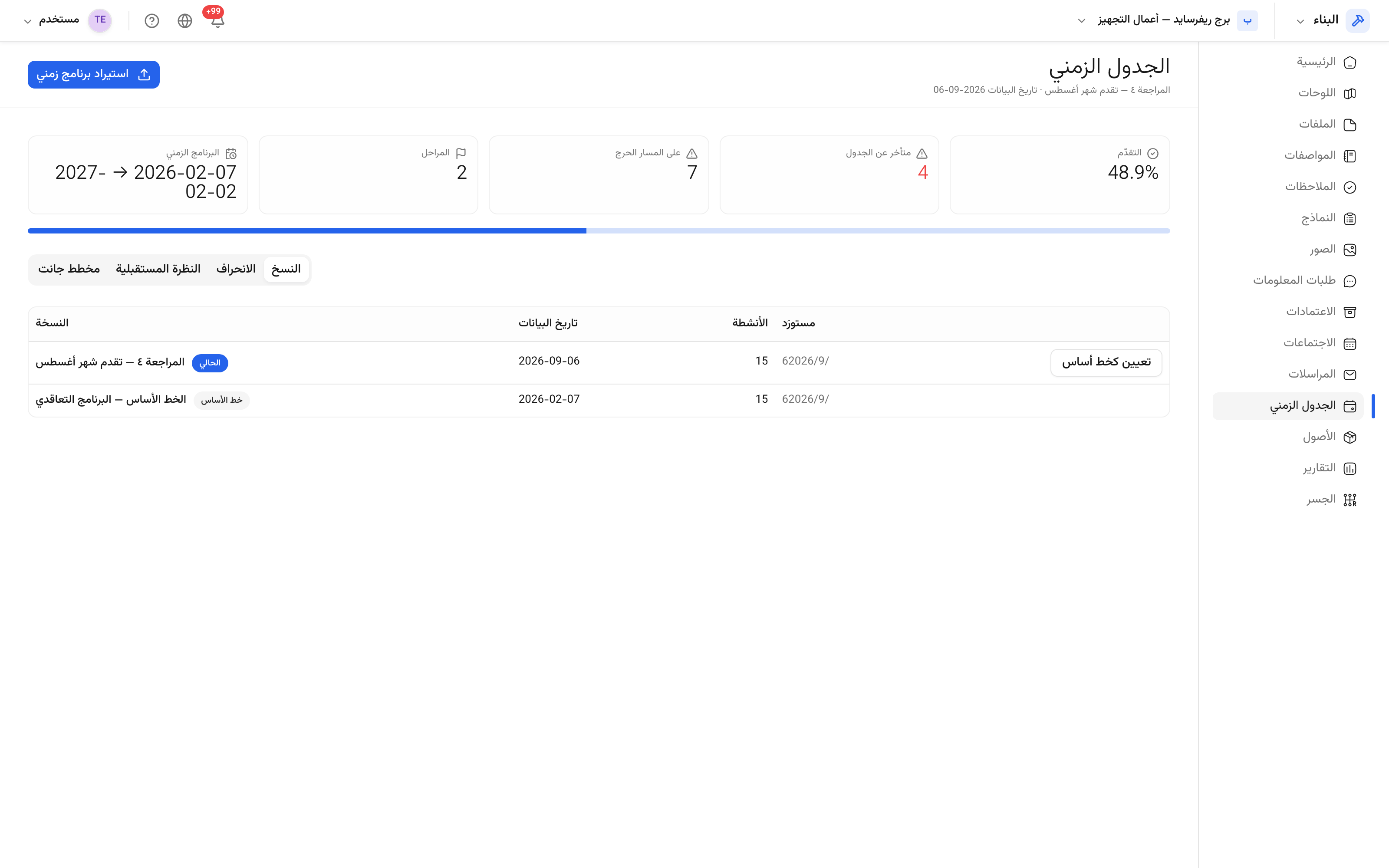

كل الإصدارات المستوردة، بتاريخ حالتها، وأيها الساري.
الإصدارات: السارية والأساس
| العلامة | المعنى |
|---|---|
| ساري | الإصدار الذي يُرسم منه مخطط جانت وقائمة الأسابيع القادمة |
| خط الأساس | الإصدار الذي يُقاس عليه كل ما عداه |
إصدار واحد فقط يكون سارياً. وأي إصدار يمكن جعله خط الأساس — وهو عادةً البرنامج التعاقدي، يُحدَّد مرة ويُترك. راجع المقارنة بخط الأساس.
ما الذي يُقرأ من الملف
معرّف النشاط واسمه، وهيكل تجزئة العمل، وتاريخا البدء والانتهاء، والمدة، ونسبة الإنجاز، والطفو الكلي، وعلامتا المعلم والملخّص. وتحتفظ الأنشطة بمعرّفاتها بين الاستيرادات، وبذلك تُطابَق مراجعة بأخرى.
وما لا يحمله الملف يكون غائباً ببساطة — فالاستيراد لا يخترع تواريخ. وإن بدا الطفو أو نسبة الإنجاز فارغين، فتحقّق من أن التصدير من برنامج التخطيط شمل هذه الأعمدة.
