Planning fait entrer le programme dans le projet, pour que l’équipe de chantier le voie sans ouvrir un logiciel de planification, et pour que l’avancement se mesure contre une référence.
Au sommaire de cette page :
Importer un planning
Le planning s’importe, il ne se saisit pas :
- CSV — un tableur exporté de n’importe quel outil de planification.
- Microsoft Project XML (MSPDI) — exporté directement de Project.
L’importateur lit le nom de la tâche, les dates, la durée, le pourcentage d’avancement et le niveau hiérarchique, et reconstruit la décomposition du travail à partir de l’indentation : les tâches récapitulatives restent récapitulatives.

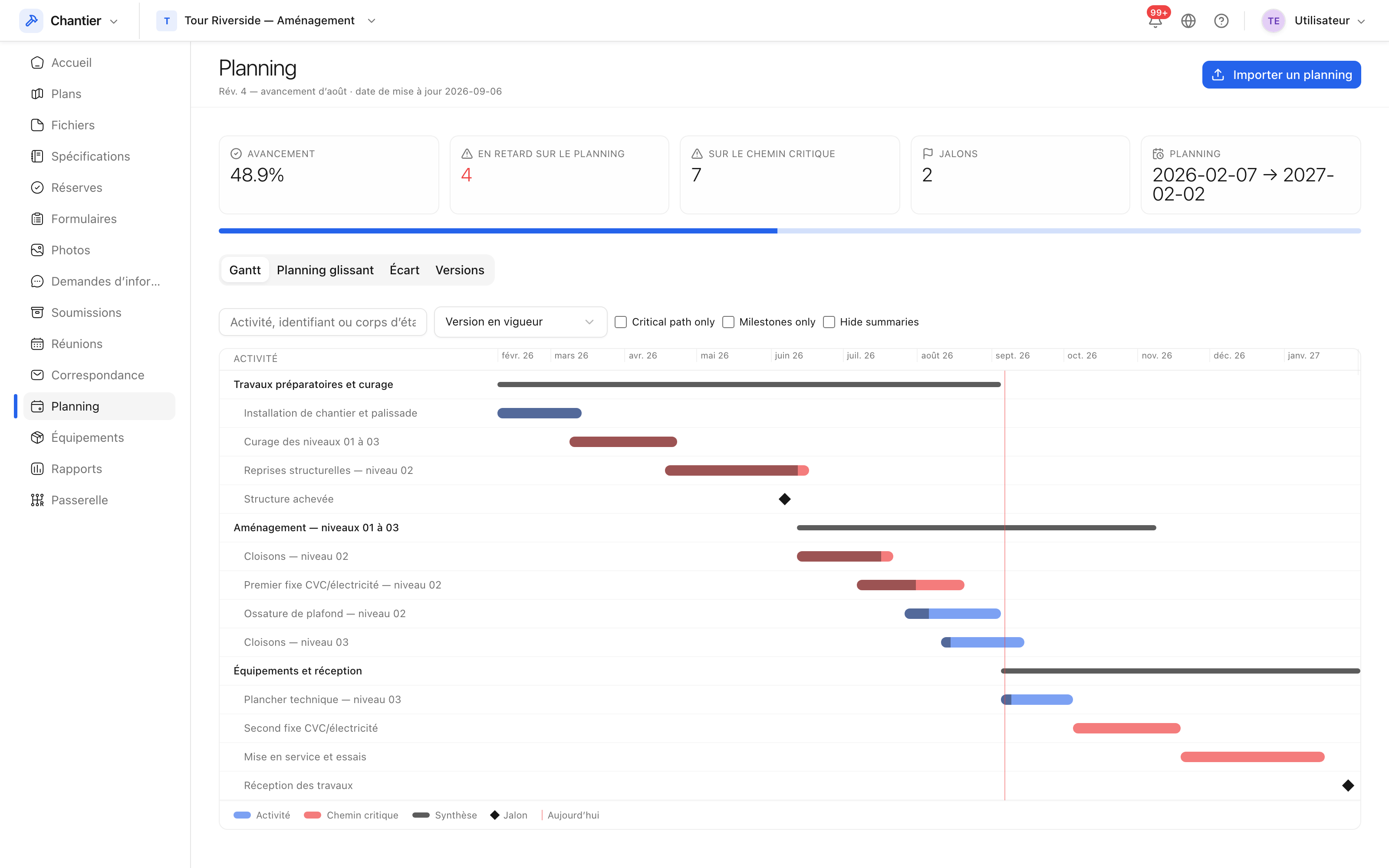

Le programme importé.
Remarque : le format XER propre à P6 n’est pas lu. Tous les outils de planification exportent l’un des deux formats ci-dessus : exporter une fois est le chemin le plus court.
Les vues
- Gantt — le programme sur une frise.
- Planning glissant à trois semaines — ce qui commence et se termine bientôt, la vue qu’une réunion de chantier utilise réellement.
Écart par rapport à une référence
Chaque import est conservé comme une version. En désigner une comme référence permet à l’outil de montrer l’écart : quelles activités ont bougé, de combien de jours et dans quel sens. Les lignes récapitulatives sont exclues des totaux, pour qu’un parent et ses enfants ne soient pas comptés deux fois.
