Le planning est produit dans un logiciel d'ordonnancement et importé ici comme version. Réimporter n'écrase pas ce qui existait : une nouvelle version est créée, de sorte que « qu'est-ce qui a changé depuis la dernière émission ? » reste une question à laquelle on peut répondre.
Ce sujet comprend :
Importer un planning
- Ouvrez Planning et cliquez sur Importer.
- Choisissez le fichier — CSV, ou XML Microsoft Project.
- Nommez la version d'après l'émission qu'elle représente : « Rév. 4 — avancement d'août ».
- Renseignez la date d'état — la date à laquelle le planning a été mis à jour. Ce n'est pas la date d'import, et c'est par rapport à elle que l'écart est mesuré.
- Enregistrez. L'import indique combien de tâches ont été lues.

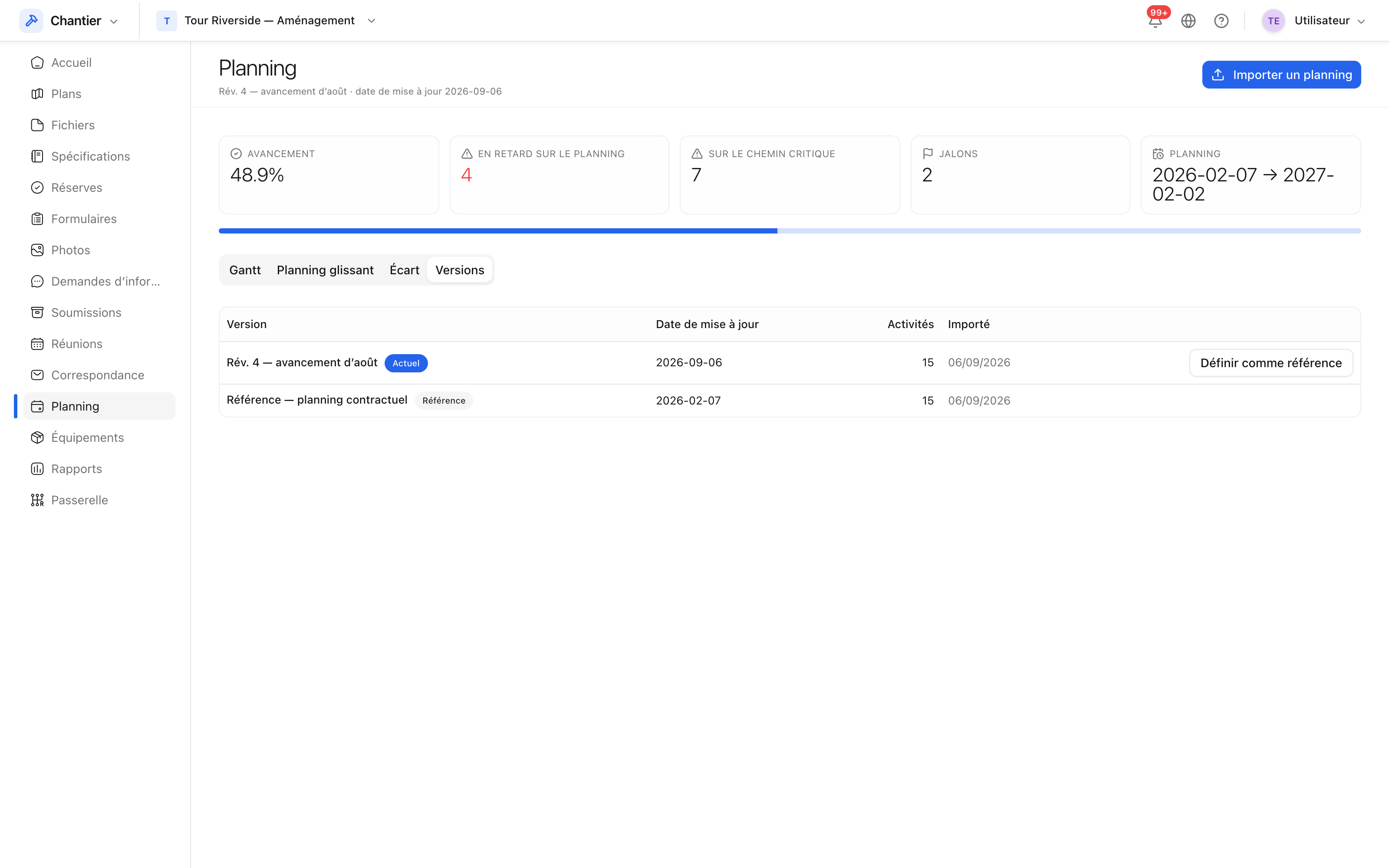

Toutes les versions importées, avec leur date d'état et celle qui fait foi.
Versions, courante et référence
| Marqueur | Signification |
|---|---|
| Courante | La version dont sont tirés le Gantt et la vue à trois semaines |
| Référence | La version à laquelle tout le reste est comparé |
Une seule version est courante. N'importe laquelle peut devenir la référence — normalement le planning contractuel, défini une fois et laissé tel quel. Voir Comparer à la référence.
Ce qui est lu dans le fichier
Identifiant et nom de tâche, structure WBS, dates de début et de fin, durée, avancement, marge totale, et les indicateurs jalon et récapitulatif. Les tâches conservent leur identifiant d'un import à l'autre : c'est ainsi qu'une révision est mise en regard d'une autre.
Ce que le fichier ne contient pas est simplement absent — l'import n'invente pas de dates. Si la marge ou l'avancement paraissent vides, vérifiez que l'export du logiciel d'ordonnancement comprenait ces colonnes.
