Un planning seul dit ce qui est prévu. Comparé à une référence, il dit si le chantier est en avance ou en retard, tâche par tâche.
Ce sujet comprend :
Définir une référence
Ouvrez l'onglet des versions, trouvez celle à laquelle se mesurer — normalement le planning contractuel — et marquez-la comme référence. Elle le reste jusqu'à ce que vous la changiez, ce qui doit être rare et délibéré : une référence qui bouge tous les mois ne mesure rien.
Lire l'écart
L'onglet des écarts met chaque tâche de la version courante en regard de la même tâche de la référence, appariées par identifiant, et affiche la différence de dates de début et de fin.

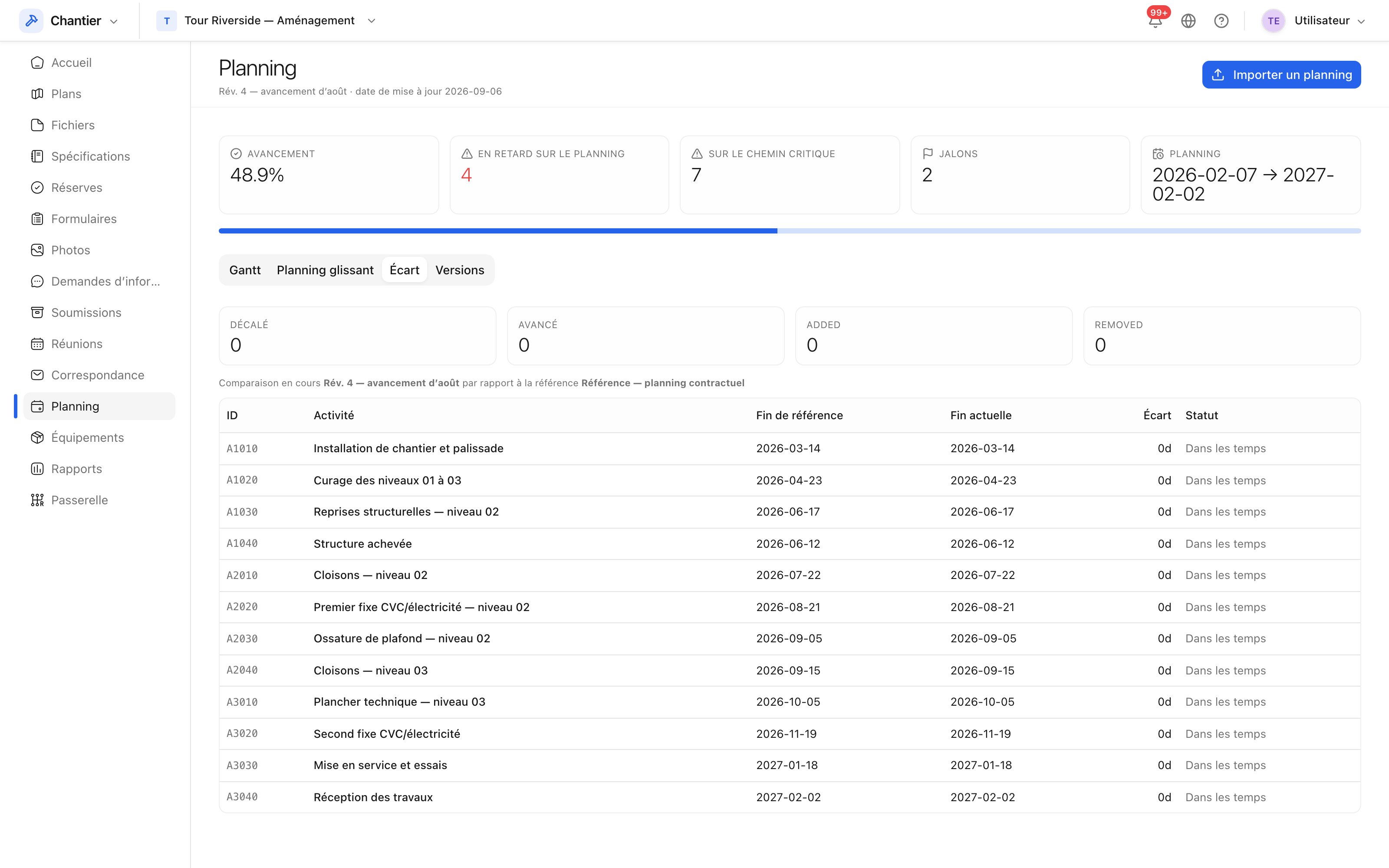

Chaque tâche face à ses dates de référence, et l'écart en jours.
Une tâche présente dans une version et pas dans l'autre est signalée comme telle plutôt que passée sous silence : les travaux ajoutés comme les travaux supprimés méritent d'être vus.
Qu'en faire
Lisez d'abord les écarts sur les tâches critiques, puis sur tout ce qui a bougé de plus que sa marge. Une tâche décalée que personne ne prend en charge est généralement une tâche décalée dont on n'a pas encore parlé : ouvrez-la comme réserve ou comme point de la prochaine réunion pour qu'elle ait un responsable.
Les Analyses donnent la synthèse de tout cela — temps écoulé face à travail réalisé — pour le projet entier. Voir À propos des Analyses.
