وارد کردن برنامهٔ زمانی

17 بازدیدبه‌روزرسانی ۱۴۰۵/۶/۲۷2 دقیقه مطالعه

برنامهٔ زمانی در نرم‌افزار برنامه‌ریزی تهیه می‌شود و اینجا به‌عنوان یک نسخه وارد می‌گردد. وارد کردن دوباره آنچه بود را بازنویسی نمی‌کند — نسخهٔ تازه‌ای می‌سازد، تا پرسش «از صدور قبلی چه چیزی تغییر کرده؟» پاسخ‌پذیر بماند.

این موضوع شامل:

وارد کردن یک برنامه

  1. برنامهٔ زمانی را باز کنید و وارد کردن را بزنید.
  2. فایل را انتخاب کنید — CSV یا XML مایکروسافت پروجکت.
  3. نسخه را به نام همان صدوری بنامید که هست: «ویرایش ۴ — پیشرفت مردادماه».
  4. تاریخ وضعیت را تعیین کنید — تاریخی که برنامه تا آن به‌روز شده است. این تاریخِ وارد کردن نیست، و انحراف نسبت به همین سنجیده می‌شود.
  5. ذخیره کنید. وارد کردن گزارش می‌دهد چند فعالیت خوانده است.

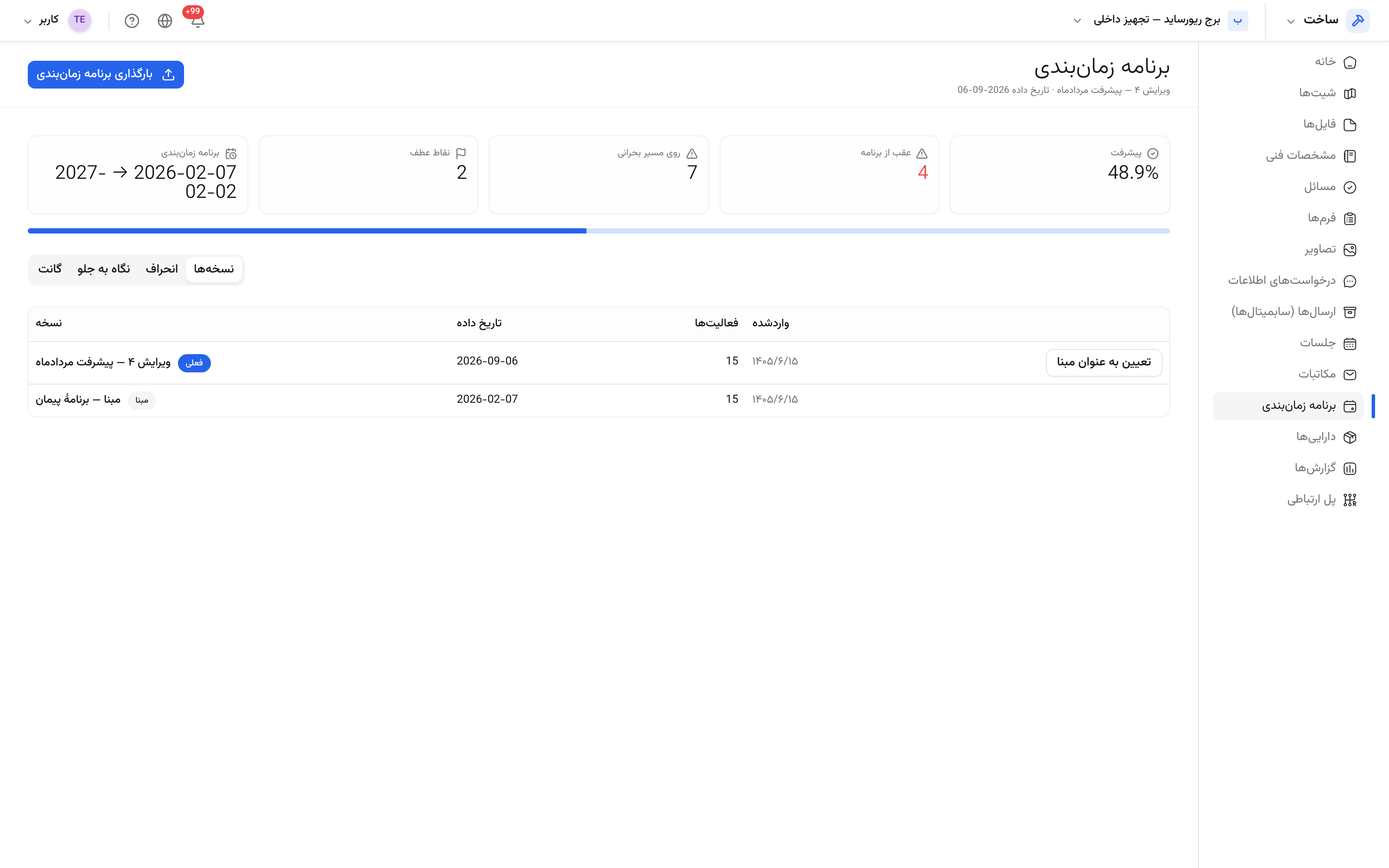

نسخه‌های برنامهٔ زمانی همهٔ نسخه‌های واردشده، با تاریخ وضعیتشان، و اینکه کدام جاری است.

نسخه‌ها: جاری و مبنا

نشانمعنی
جارینسخه‌ای که گانت و فهرست هفته‌های پیش‌رو از آن کشیده می‌شود
مبنانسخه‌ای که بقیه با آن سنجیده می‌شوند

فقط یک نسخه جاری است. هر نسخه‌ای می‌تواند مبنا شود — معمولاً برنامهٔ پیمان، که یک‌بار تعیین و رها می‌شود. رجوع کنید به مقایسه با مبنا.

چه چیزی از فایل خوانده می‌شود

شناسه و نام فعالیت، ساختار شکست کار، تاریخ شروع و پایان، مدت، درصد پیشرفت، شناوری کل، و نشان‌های نقطهٔ عطف و خلاصه. فعالیت‌ها شناسهٔ خود را میان واردکردن‌ها نگه می‌دارند، و از همین راه یک بازنگری با بازنگری دیگر تطبیق داده می‌شود.

هرچه فایل نداشته باشد ساده‌ای غایب می‌ماند — وارد کردن تاریخ از خودش نمی‌سازد. اگر شناوری یا درصد پیشرفت خالی به نظر رسید، بررسی کنید که خروجی نرم‌افزار برنامه‌ریزی این ستون‌ها را داشته باشد.
