الموازنة

3 مشاهدةآخر تحديث 18‏/9‏/2026قراءة 2 دقيقة

الموازنة هي العمود الفقري لإدارة التكاليف. فكل عقد وكل تغيير وكل توقّع يتعلّق ببند موازنة، وهي إذن أول ما يجب إعداده.

يشمل هذا الموضوع:

رموز الموازنة

يتكوّن رمز الموازنة من مقاطع تحدّدها أنت — عادةً الباب ورمز التكلفة والنوع، يفصل بينها فاصل. حدّد المقاطع قبل إدخال البنود، في إعدادات التكاليف، ليكون لكل رمز لاحق الشكل نفسه.

إضافة بنود الموازنة

يحمل كل بند رمزاً واسماً وكمية ووحدة وسعر وحدة؛ والمبلغ هو الكمية مضروبة في سعر الوحدة. والبنود تتداخل، ومجاميع البند الأب هي حاصل جمع أبنائه.

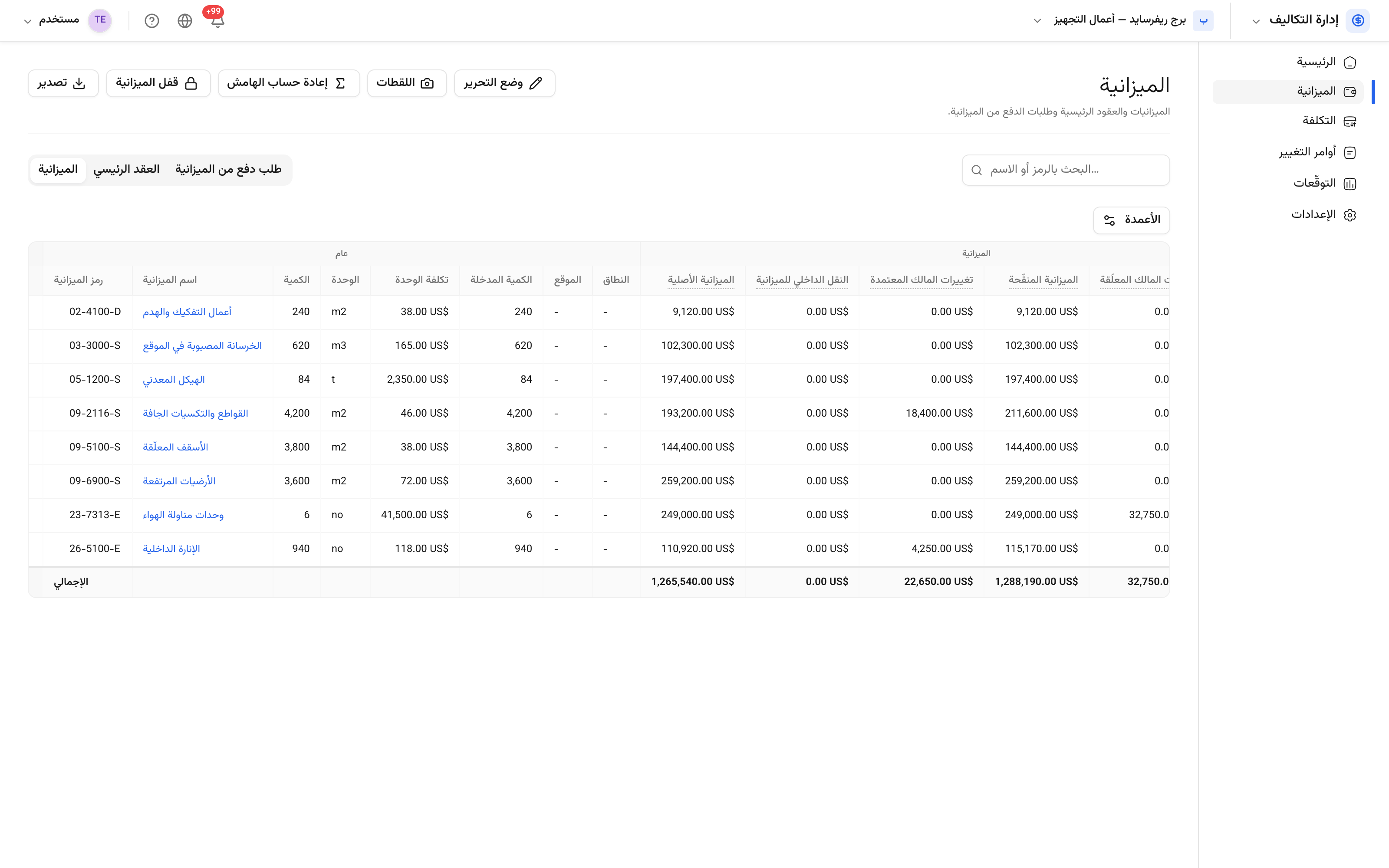

الموازنة بنود الموازنة برموزها وكمياتها ومبالغها.

استورد الموازنة حين تكون موجودة أصلاً كجدول بيانات، وصدّرها بالطريقة نفسها لمن يحتاجها خارج المنتج.

ماذا تعني الأعمدة

العمودالمعنى
الموازنة الأصليةما رُصد في البداية
التحويلات الداخليةمبالغ نُقلت إلى البند أو منه بلا أمر تغييري
تغييرات المالك المعتمدةبنود تكلفة اعتمدها المالك
تغييرات المالك المعلّقةبنود قُدِّمت ولم تُعتمد بعد
الموازنة المنقّحةالأصلية زائد التحويلات زائد التغييرات المعتمدة
أوامر التغيير المعتمدةالالتزامات المعتمدة في جانب التكلفة
التكلفة الفعليةما أُنفق — المصروفات والدفعات المعتمدة
التكلفة المتوقّعةما يُنتظر أن ينتهي إليه هذا البند
الانحرافالموازنة المتوقّعة مقابل التكلفة المتوقّعة

العمود الذي يهمّ هو الانحراف: الموازنة المتوقّعة مقابل التكلفة المتوقّعة، بنداً بنداً. وهو الزيادة أو الوفر، وهو الموضوع الحقيقي لأي تقرير تكاليف.

وليست كل الأعمدة معروضة افتراضياً. الأعمدة تختار ما يُعرض، ولا تظهر أعمدة التوقّع إلا إذا فُعِّل التوقّع في إعدادات التكاليف.

قفل الموازنة الأصلية

بعد إقرار الموازنة يستطيع المدير قفلها. والقفل نهائي: تتوقّف الأرقام الأصلية عن القابلية للتعديل، وتمرّ التغييرات بعدها عبر أوامر التغيير. وهذا هو المقصود — فموازنة أصلية يمكن تعديلها بهدوء ليست خط أساس.
