Les marchés sont l'argent engagé — entrant sur le marché principal, sortant vers les fournisseurs. Les postes de coût sont les modifications individuelles qui circulent entre les deux.
Ce sujet comprend :
Les marchés
Un marché est soit un marché principal — l'argent qui vous est dû — soit un marché fournisseur, l'argent que vous devez. Chacun porte un numéro, un titulaire, un montant initial, un pourcentage de retenue et un statut allant du brouillon à l'exécuté.

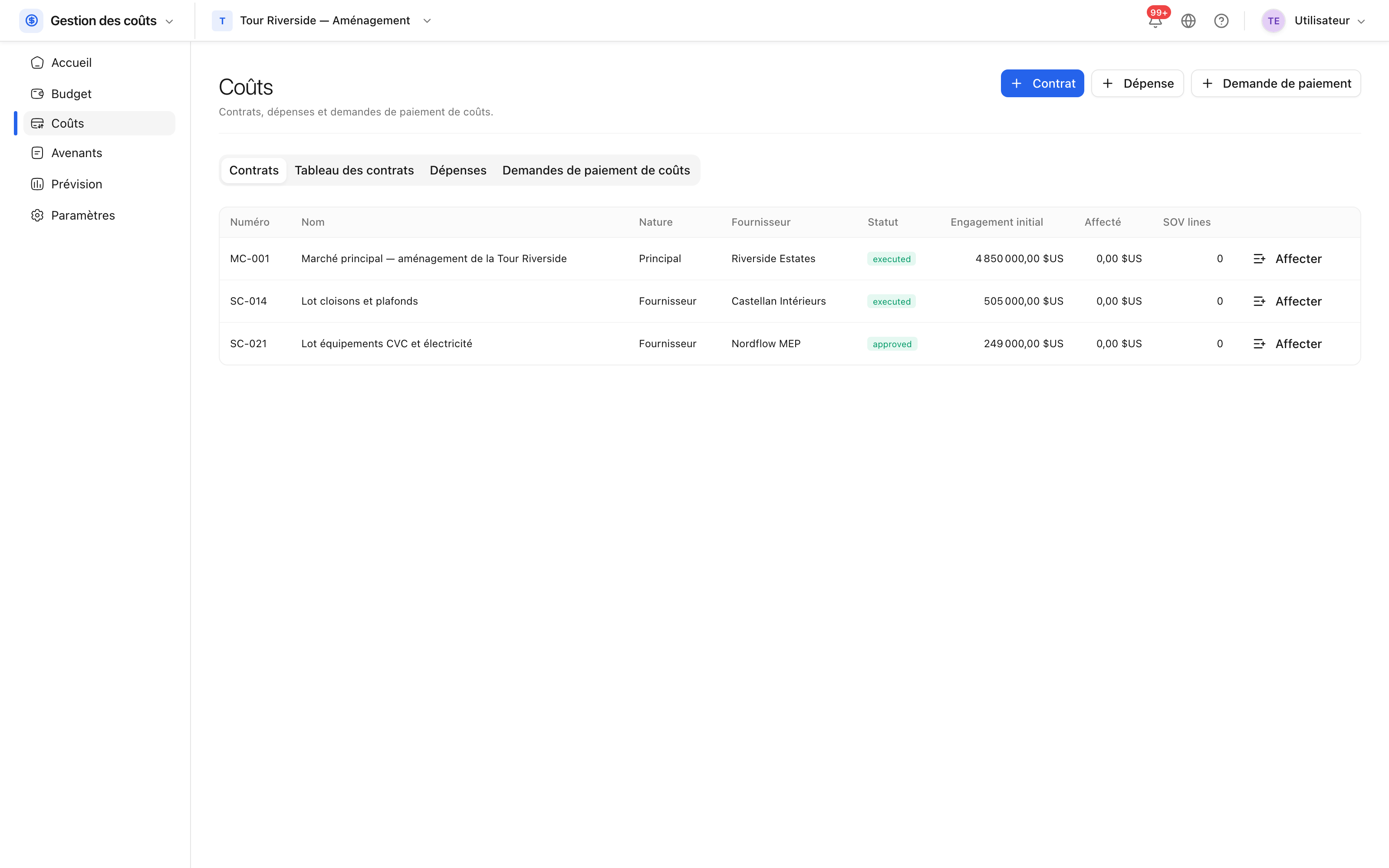

Les marchés du projet, avec leurs montants initiaux et leurs statuts.
Le détail estimatif
Un marché est ventilé sur les lignes de budget : de quel budget provient chaque part du marché, et pour quel montant. C'est cette ventilation qui permet de répondre à « quelle part du budget cloisons est réellement engagée ».
Les postes de coût
Un poste de coût est une modification chiffrée : un doublage acoustique supplémentaire, une centrale de traitement d'air montée en puissance, un bloc de secours absent des plans. Chacun désigne une ligne de budget et, en général, le marché sous lequel il sera exécuté.

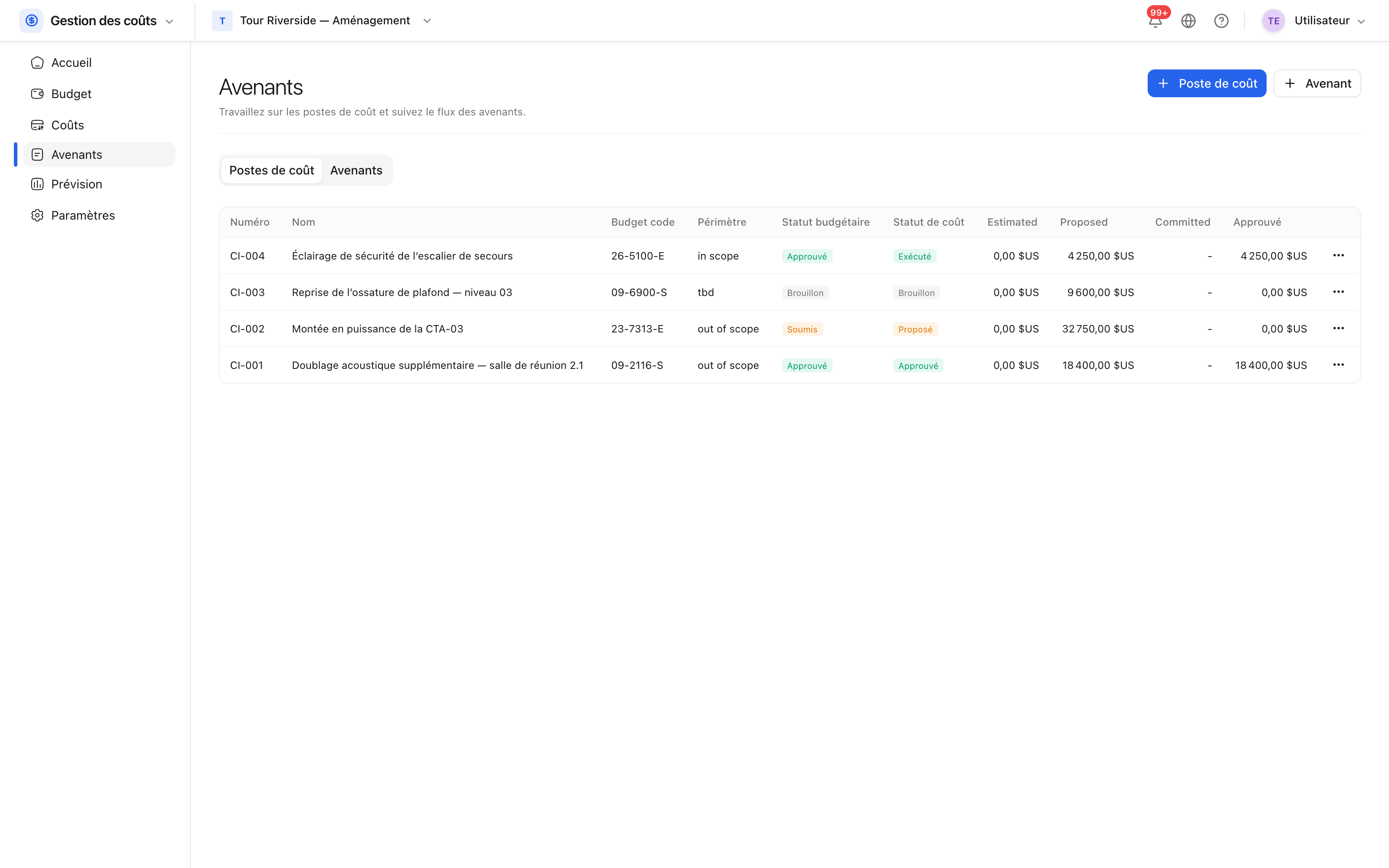

Chaque modification, sa valeur, et sa position côté budget et côté coût.
Les postes sont regroupés en avenants pour émission.
Statut budget et statut coût
Chaque poste porte deux statuts, qui évoluent indépendamment :
- Statut budget — où en est le côté maître d'ouvrage : soumis, approuvé.
- Statut coût — où en est le côté fournisseur : proposé, engagé.
C'est ce qui rend visible la différence entre « nous avons accepté de le payer » et « le maître d'ouvrage a accepté de le financer », différence dans laquelle vit la cellule commerciale. Un poste approuvé côté coût et pas côté budget est de l'argent à risque, et c'est le rapport à sortir chaque semaine.
